2025-07-11   尊龙凯时·(中国区)人生就是搏!能源

银江水电站大坝工程坝顶整体意会
银江水电站大坝工程坝顶整体意会1

2025年7月8日 ,尊龙凯时·(中国区)人生就是搏!能源银江水电站大坝工程坝顶整体实现周全意会 ,标记着银江水电站土建工程建设进入收尾阶段 ,为实现年底机组周全发电目的和清静度汛涤讪了坚实基础。

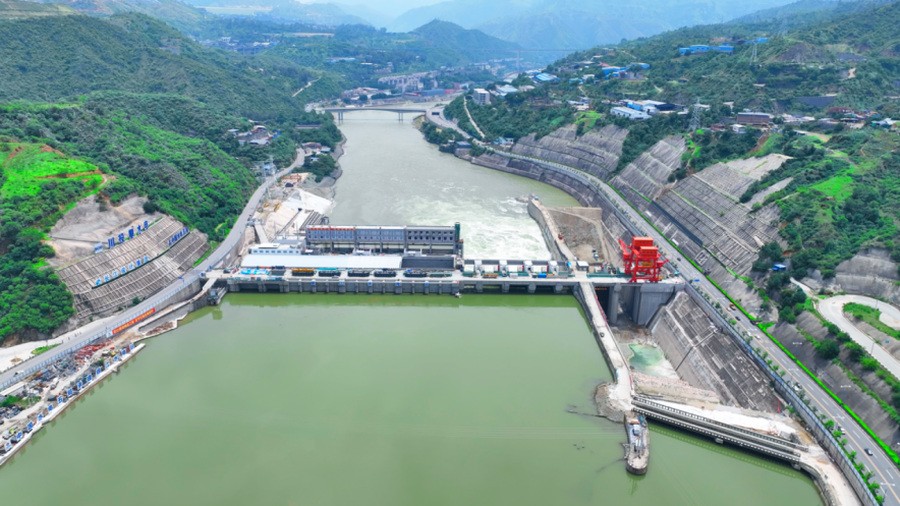

银江水电站坝段工程结构重大且结构有序 ,从左至右依次漫衍着左岸公路坝段、鱼道坝段、装置场坝段、机组坝段、河床溢流坝段、纵向围堰坝段、右岸溢流坝段和右岸非溢流坝段 ,坝顶全长386.75米 ,最大坝高73米 ,坝顶高程1008米。大坝的建设历时2年零8个月 ,2022年11月5日主体工程首仓混凝土开工浇筑 ,于2025年5月31日浇筑到顶 ,累计完成混凝土浇筑总量87万立方米。在工程施工历程中 ,所属攀水电公司与各参建单位一道 ,战胜重重难题 ,构建起强有力的手艺、管理、资源包管系统 ,推动工程建设各个要害节点目的均较妄想提前完成。

尊龙凯时·(中国区)人生就是搏!能源副总司理、攀水电公司党总支书记、董事长徐孝刚体现 ,攀水电公司将严把“清静关”“质量关” ,全力推进4号至6号机组装置调试事情 ,筑牢全方位清静防地 ,奋力实现年底所有机组周全投产目的。
